​江夏区域供电能力再升级!110千伏阳光变电站新增3号主变成功投运

​江夏区域供电能力再升级!110千伏阳光变电站新增3号主变成功投运

5月25日18时许,随着最后一组充电试验顺利完成,110千伏阳光变电站新增3号主变正式并网投运。经过两天一夜连续操作及充电试验,国网武汉市江夏区供电公司圆满完成阳光变电站扩建工程关键节点任务,为迎峰度夏及区域经济发展提供更加可靠的电力保障。


此次投运的3号主变容量为63兆伏安。近年来,随着庙山片区工业园区、高校聚集区及居民负荷快速增长,阳光变电站供电压力逐年攀升,特别是在夏季高温等用电高峰时段,原主变长期处于高负荷运行状态。3号主变投运后,将有效缓解区域供电压力,进一步提升电网运行灵活性和供电可靠性,为辖区重点企业、高校科研教学及居民生活用电提供更加坚实的电力保障。


提前介入全程跟踪,筑牢安全质量防线

这场送电“攻坚战”从半个月前便已悄然打响。送电前期,国网武汉市江夏区供电公司变电运检工区组织技术骨干提前熟悉设计图纸和设备说明文件,逐条梳理送电范围、运行方式及保护配置,反复核对保护定值单、压板投退指导书及操作票步骤,并对新增设备台账进行全面整理维护,确保每一台设备、每一条回路信息准确无误。

自工程进入设备安装阶段以来,变电运检工区坚持“提前介入、全程跟踪”,多次组织开展特殊巡视和阶段性随工验收,针对主变本体安装、110千伏设备改造、10千伏开关柜接线、保护屏柜调试等关键工序进行重点排查,做到“完成一个单元、验收一个单元、闭环一个单元”。每次巡视验收中,运维人员对照图纸和反措要求,逐项核对设备参数、端子排接线、标识牌及安全净距等细节,发现问题后第一时间拍照记录并纳入隐患台账,现场向施工项目部下达整改通知单。

5月18日,工程进入收官阶段,变电运检工区再次组织运维人员对新增3号主变及相关一次、二次设备开展投运前全面“体检”。运维人员对照验收清单逐项核查设备状态,汇总形成问题清单,并现场向施工负责人下达整改通知书,明确“二次验收不合格绝不送电”的要求。经过多轮闭环消缺,所有隐患在送电前全部整改完成。


连续奋战34小时,千项操作“零差错”

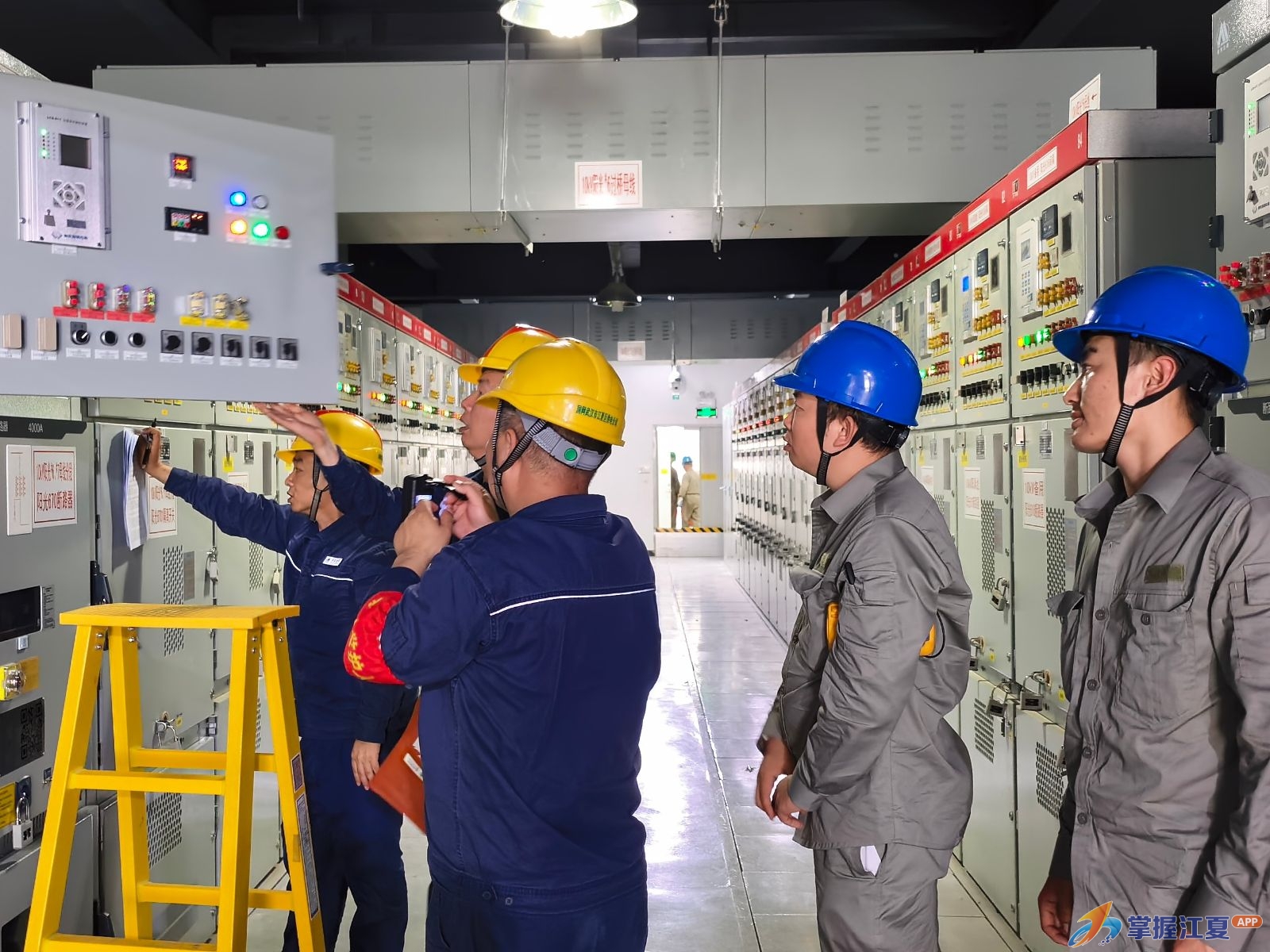

5月24日早上8时,送电操作正式开始。所有操作人员提前到岗,再次核对一次系统图、保护定值单及压板状态。随着调度指令下达,现场人员严格执行“唱票、复诵、执行”标准化操作流程,从定值整定投入到压板状态检查,从断开断路器到核对现场机械位置指示,每一步都严格把关。

按照电力安全工作规程,新投产变压器需进行5次全电压冲击合闸试验,以检验主变绝缘和机械强度。试验期间,运维人员紧盯后台报文和波形曲线,在主控室与设备区之间频繁往返,反复确认断路器位置、保护动作信号及设备运行状态。

“越到最后,越不能放松,每一步都必须确认到位。”国网武汉市江夏区供电公司变电运检工区班长杨忠武嗓音已经有些沙哑。当第五次冲击合闸成功完成,所有保护均未误动,励磁涌流控制在规定范围内,主变本体无异响、无渗漏,现场人员终于长舒了一口气。

整个送电及充电试验过程持续近34小时。期间,变电运检工区累计接收并执行调度指令82项,规范完成操作项目1000余项,实现全过程“零差错”。从清晨到深夜,再到次日黎明,运维人员轮班坚守在主控室和设备区,饿了就吃盒饭,困了便用冷水洗把脸,始终保持高度专注。最终,随着最后一组10千伏开关柜设备充电试验参数全部达标,110千伏阳光变电站新增3号主变成功并网运行。

此次扩建工程同步完善了相关配套设备和无功补偿装置,进一步提升了区域电网供电能力和运行稳定性。阳光变电站将为周边新增负荷接入和区域经济发展提供更加可靠的电力支撑。
