眼下,江夏山坡至舒安乡间田野上,塔吊林立、机器轰鸣,35千伏江夏山坡—舒安线路改造工程正抢抓工期,全面进入立塔、放线攻坚阶段。电力工人铆足干劲,向6月底送电目标发起冲刺,全力保障迎峰度夏期间乡村用电可靠无忧。

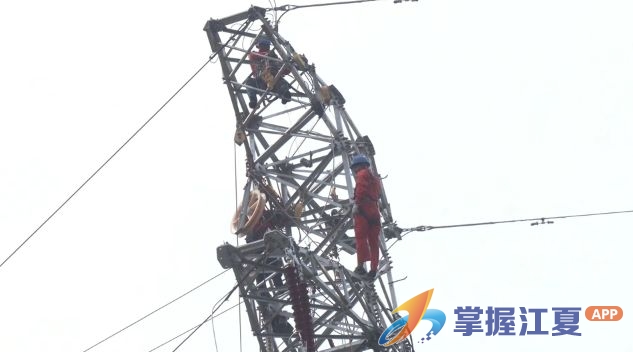

施工现场,工程机械轰鸣声此起彼伏,施工人员身着工装、佩戴安全护具,分工协作,紧张有序。高空作业人员攀爬新建铁塔紧固金具,地面班组配合吊装塔材、布设导线,运输车辆往来转运基建物料。一座座崭新杆塔沿着乡间道路次第而立,勾勒出乡村电网升级的崭新图景。

据了解,该项目规划新建杆塔64基,新建输电线路总长31.26公里。截至目前,全线64基杆塔基础已全部完工,铁塔组立完成48基,组立进度达75%,预计6月底全线贯通,具备送电条件。
记者:黄晨玥
通讯员:龚雪玮
编辑:殷地昊
